נניח שיש לנו גנט מרובה שורות ומורכב, ואנחנו רואים שאחת המשימות, שלה מספר משימות קדם, מתוכננת להתבצע בתאריך מאוחר יותר ממה שהיינו רוצים. ברור
שתחילת ביצוע המשימה נדחה בגלל אחת מן התלויות (= משימות הקדם) שלה, אבל מי ממשימות הקדם "אשמה" בדחייה?

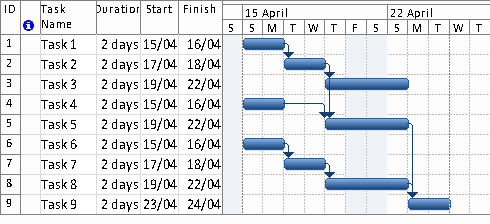

בדוגמה הבאה, מאחר ומספר המשימות קטן, קל לראות בתרשים מאין מגיעה כל דחייה:
למשל, במקרה של משימה 5, קל לראות שהדחייה שלה נובעת מהתלות במשימה 2 ולא מן התלות במשימה 4.
בגנטים המייצגים פרויקטים מורכבים יותר, התלויות יהיו לעיתים קרובות בין משימות הרחוקות אחת מן השנייה, וזיהוי המשימה הגורמת לדחיה יהיה מסובך יותר.
בגירסת
Project 2007 נוסף כפתור בשם
Task Drivers, שנראה כך:
. הפקודה המתאימה נמצאת תחת התפריט Project.

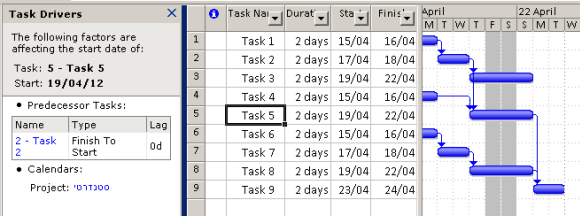

אם נלחץ על הכפתור ולאחר מכן נבחר את שורה 5:
נוכל לראות בצד שמאל כי המשימה "נדחפת" על ידי משימה 2.
כדי להפעיל פונקציה זאת בגירסת
Project 2010 , יש ללחוץ על הכפתור

Inspect
-
- המופיע תחת הלשונית Task.
והתוצאה המתקבלת:
